盘锦供电首次采用综合不停电作业法完成城区电网改造

发布时间:2022-11-16 信息来源:盘锦日报 浏览次数:493


02 2版 11月15日,苏宁荣悦小区电网改造实现盘锦城区首次不停电作业。

11月15日,国网盘锦供电公司利用10千伏中压电源车承担临时供电,对兴隆台区苏宁荣悦小区实施电网改造提升工程。这是盘锦供电首次采用综合不停电作业法完成城区电网改造。

据了解,苏宁荣悦小区建成于2015年,共有16栋高层住宅、近2400户居民。小区设置的1台主环网柜和3台分歧环网柜不具备自动化功能,且出现老化现象。为了提高小区供电可靠性、提升供电服务质效,国网盘锦供电公司科学规划、统筹安排,由运维检修部主导,多部门配合,协同实施苏宁荣悦小区电网改造提升工程,对环网柜全部进行更换。

兴隆台区是全省取消预安排停电作业示范区。因此,盘锦供电决定采用综合不停电作业法实施该项工程,切实保障施工作业期间小区的正常运转和居民生活稳定。

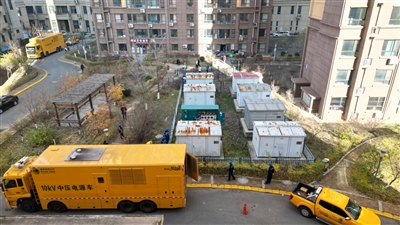

该项工程受到了国网辽宁电力有限公司的高度关注与支持,调派3台10千伏中压电源车支援,远程监督指导。盘锦供电主要负责人详细部署每一个作业环节,明确责任分工。作业现场,共投入4台10千伏中压电源车,在环网柜区域分别与小区内18台变压器相连,确保施工作业的7个小时内,电源供应充足、稳定。

未来,盘锦供电将坚持以人民为中心的发展思想,在电网改造提升、供电设施运维等常态化工作中持续推广应用综合不停电作业法,在不断强化电网架构的同时,实践惠企利民的服务理念,为盘锦高质量发展提供更加坚实的供电支撑。
